звоните нам Пн-Пт с 9 до 19,
Сб с 10 до 16
Каталог

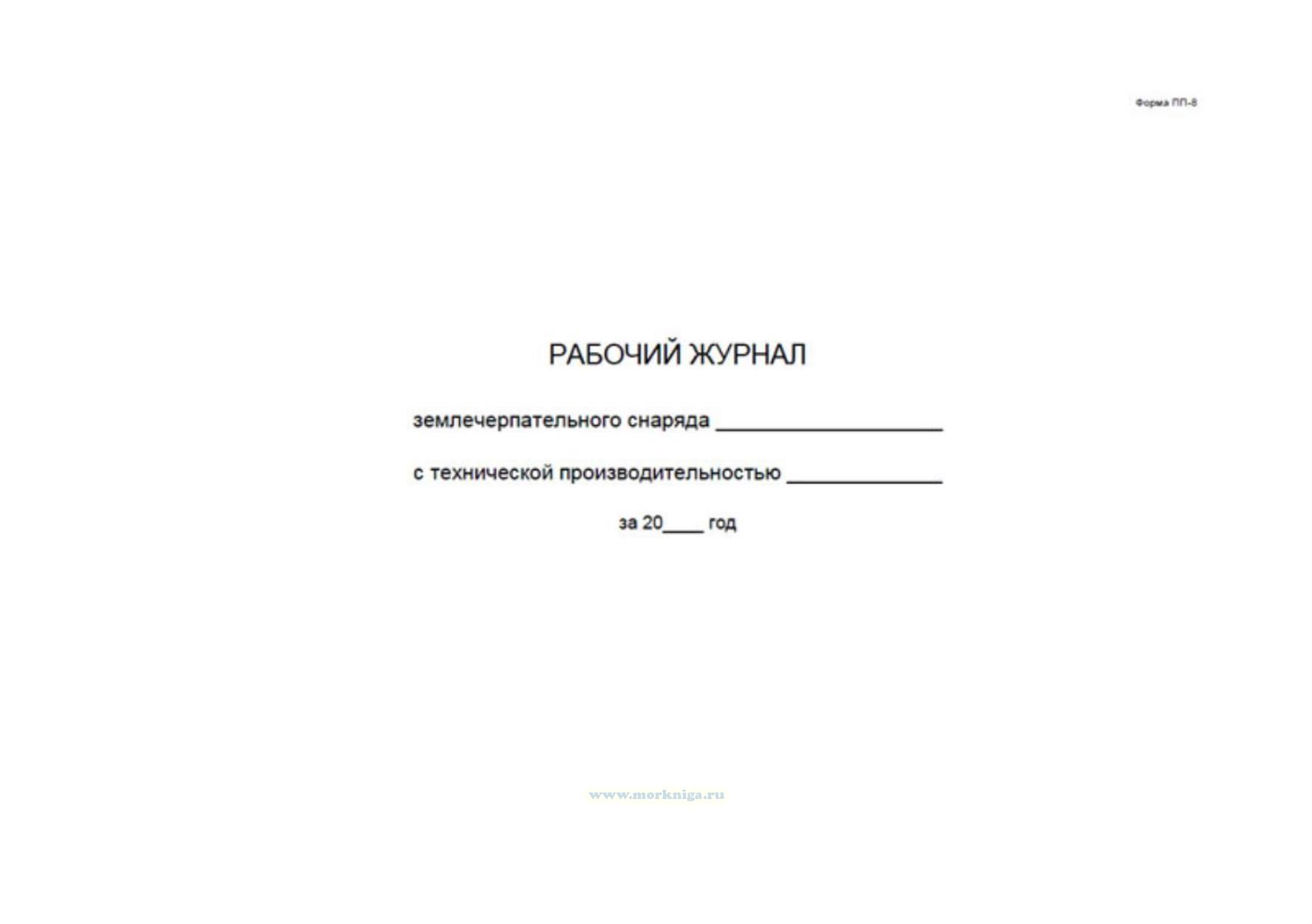

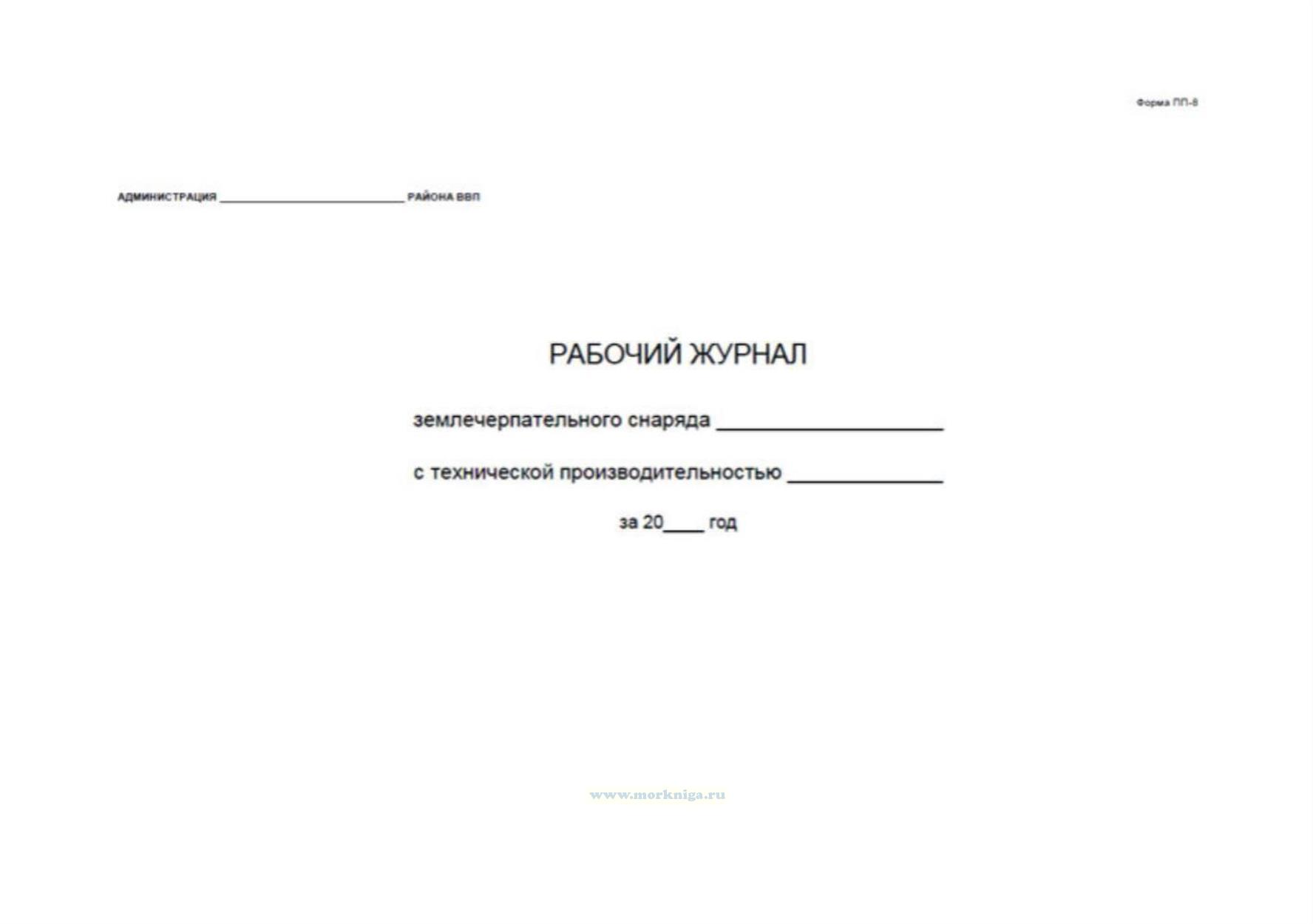

Рабочий журнал землечерпательного снаряда (Форма ПП-8)

Артикул: 00-01007581
в желания В наличии
Место издания: Москва
Серия: Дноуглубление, земснаряды (Все книги серии)
Год: 2024
Формат: А4 (210x297 мм) вертикальный горизонтальный
Переплет: Мягкая обложка
Страниц: 40
280 P
-
+
С этим товаром покупают

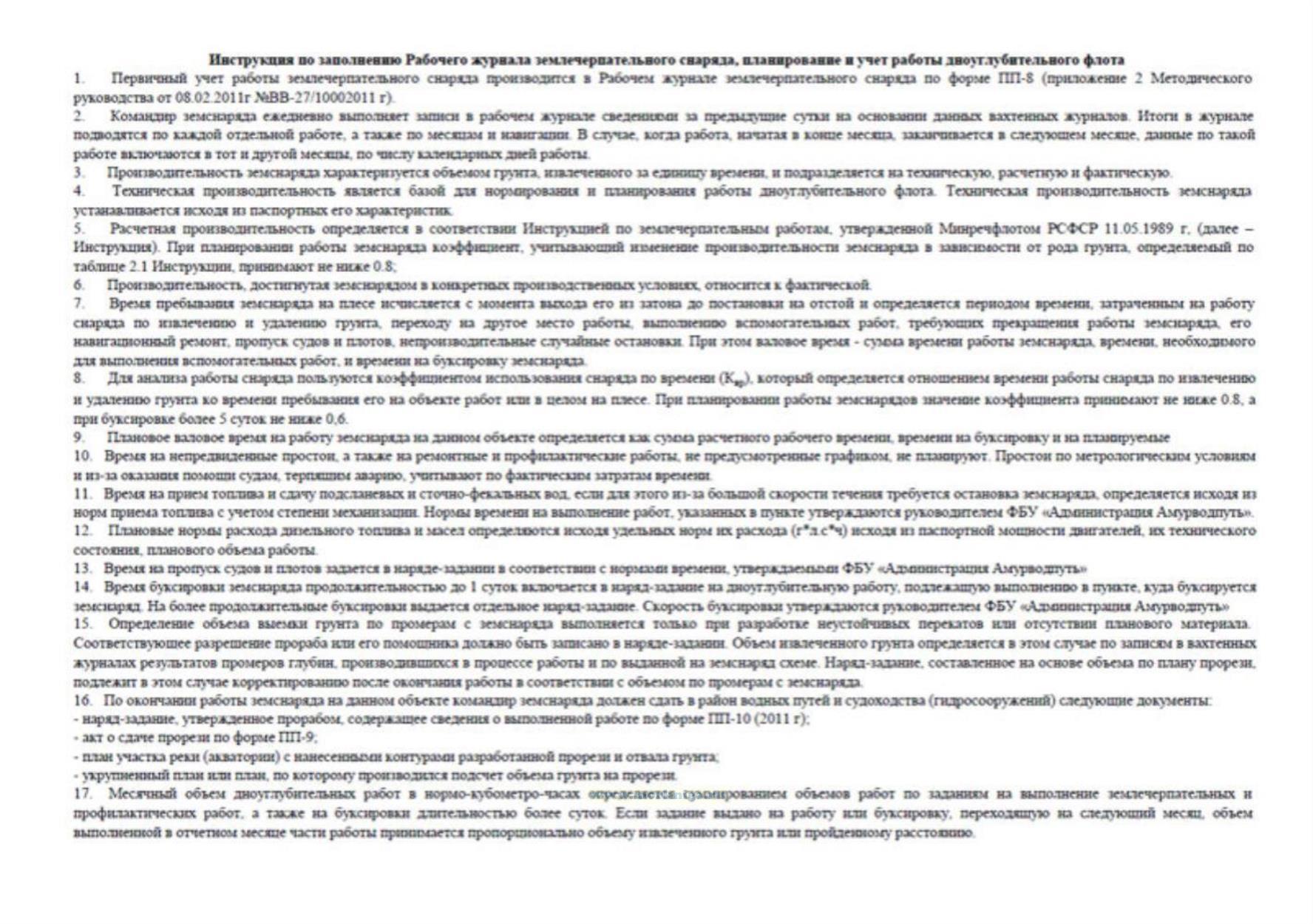

Инструкция по заполнению Рабочего журнала землечерпательного снаряда, планирование и учет работы дноуглубительного флота

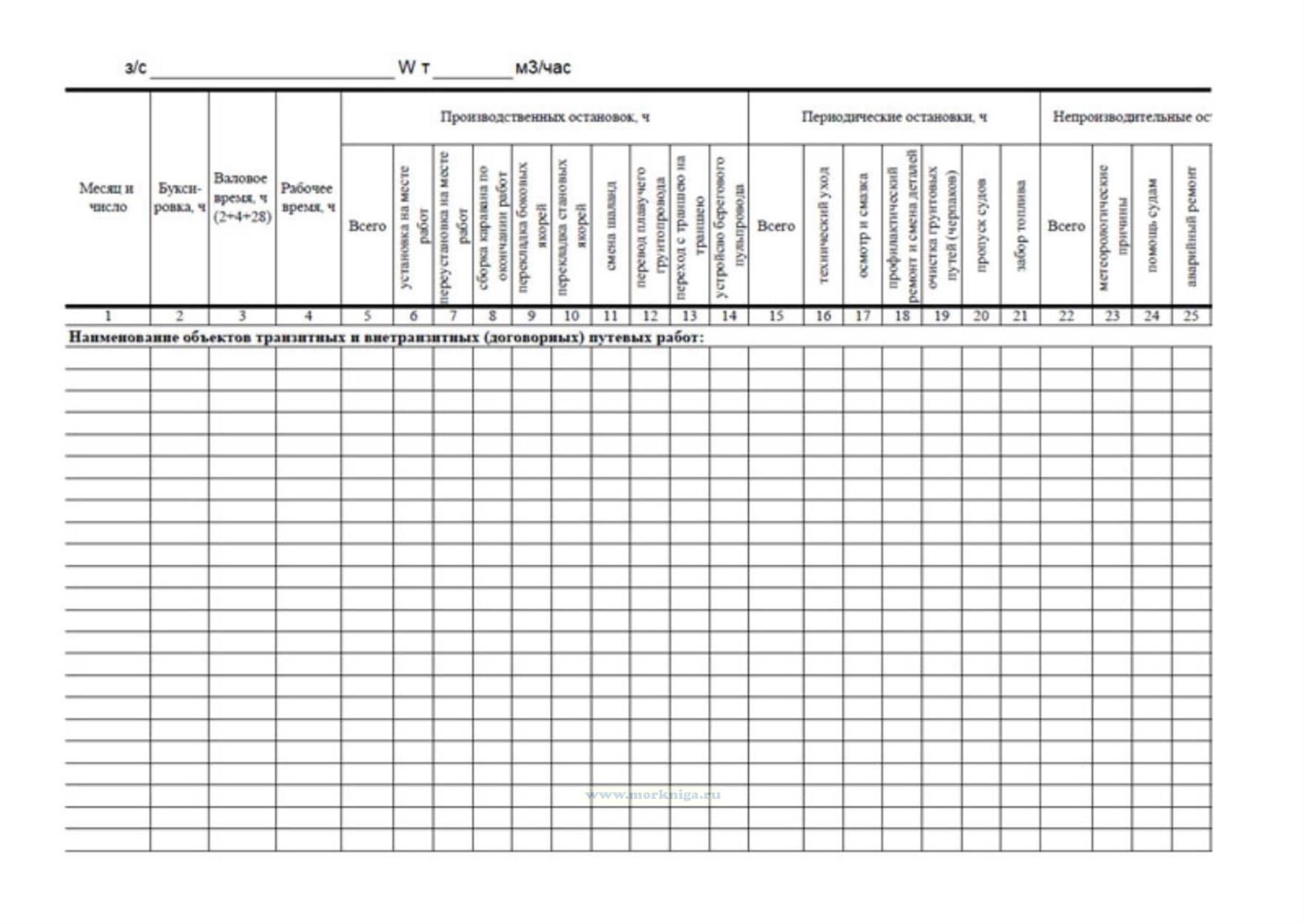

1. Первичный учет работы землечерпательного снаряда производится в Рабочем журнале землечерпательного снаряда по форме ПП?8 (приложение 2 Методического руководства от 08.02.2011г №ВВ?27/10002011 г).
2. Командир земснаряда ежедневно выполняет записи в рабочем журнале сведениями за предыдущие сутки на основании данных вахтенных журналов. Итоги в журнале подводятся по каждой отдельной работе, а также по месяцам и навигации. В случае, когда работа, начатая в конце месяца, заканчивается в следующем месяце, данные по такой работе включаются в тот и другой месяцы, по числу календарных дней работы.
3. Производительность земснаряда характеризуется объемом грунта, извлеченного за единицу времени, и подразделяется на техническую, расчетную и фактическую.
4. Техническая производительность является базой для нормирования и планирования работы дноуглубительного флота. Техническая производительность земснаряда устанавливается исходя из паспортных его характеристик.
5. Расчетная производительность определяется в соответствии Инструкцией по землечерпательным работам, утвержденной Минречфлотом РСФСР 11.05.1989 г.
При планировании работы земснаряда коэффициент, учитывающий изменение производительности земснаряда в зависимости от рода грунта, определяемый по таблице 2.1 Инструкции, принимают не ниже 0.8;
6. Производительность, достигнутая земснарядом в конкретных производственных условиях, относится к фактической.

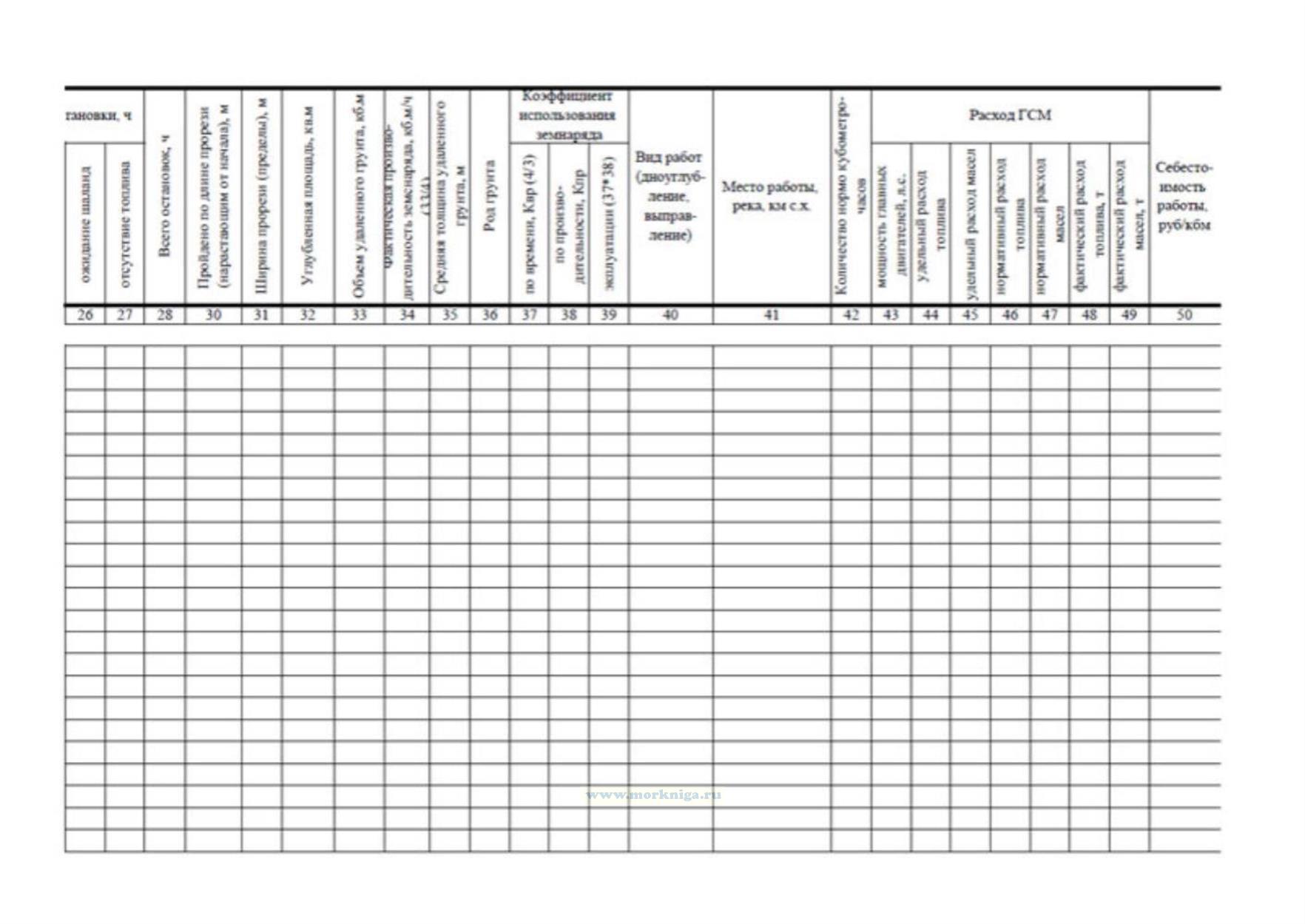

7. Время пребывания земснаряда на плесе исчисляется с момента выхода его из затона до постановки на отстой и определяется периодом времени, затраченным на работу снаряда по извлечению и удалению грунта, переходу на другое место работы, выполнению вспомогательных работ, требующих прекращения работы земснаряда, его навигационный ремонт, пропуск судов и плотов, непроизводительные случайные остановки. При этом валовое время - сумма времени работы земснаряда, времени, необходимого для выполнения вспомогательных работ, и времени на буксировку земснаряда.
8. Для анализа работы снаряда пользуются коэффициентом использования снаряда по времени (Квр), который определяется отношением времени работы снаряда по извлечению и удалению грунта ко времени пребывания его на объекте работ или в целом на плесе. При планировании работы земснарядов значение коэффициента принимают не ниже 0,8, а при буксировке более 5 суток не ниже 0,6.
9. Плановое валовое время на работу земснаряда на данном объекте определяется как сумма расчетного рабочего времени, времени на буксировку и на планируемые вспомогательные работы.
10. Время на непредвиденные простои, а также на ремонтные и профилактические работы, не предусмотренные графиком, не планируют. Простои по метрологическим условиям и из-за оказания помощи судам, терпящим аварию, учитывают по фактическим затратам времени.
11. Время на прием топлива и сдачу подсланевых и сточно-фекальных вод, если для этого из-за большой скорости течения требуется остановка земснаряда, определяется исходя из норм приема топлива с учетом степени механизации. Нормы времени на выполнение работ, указанных в пункте утверждаются руководителем ФБУ «Администрация Амурводпуть».
12. Плановые нормы расхода дизельного топлива и масел определяются исходя удельных норм их расхода (г*л.с*ч) исходя из паспортной мощности двигателей, их технического состояния, планового объема работы.
13. Время на пропуск судов и плотов задается в наряде-задании в соответствии с нормами времени, утверждаемыми ФБУ «Администрация Амурводпуть»
14. Время буксировки земснаряда продолжительностью до 1 суток включается в наряд-задание на дноуглубительную работу, подлежащую выполнению в пункте, куда буксируется земснаряд. На более продолжительные буксировки выдается отдельное наряд-задание. Скорость буксировки утверждаются руководителем ФБУ «Администрация Амурводпуть»
15. Определение объема выемки грунта по промерам с земснаряда выполняется только при разработке неустойчивых перекатов или отсутствии планового материала. Соответствующее разрешение прораба или его помощника должно быть записано в наряде-задании. Объем извлеченного грунта определяется в этом случае по записям в вахтенных журналах результатов промеров глубин, производившихся в процессе работы и по выданной на земснаряд схеме. Наряд-задание, составленное на основе объема по плану прорези, подлежит в этом случае корректированию после окончания работы в соответствии с объемом по промерам с земснаряда.

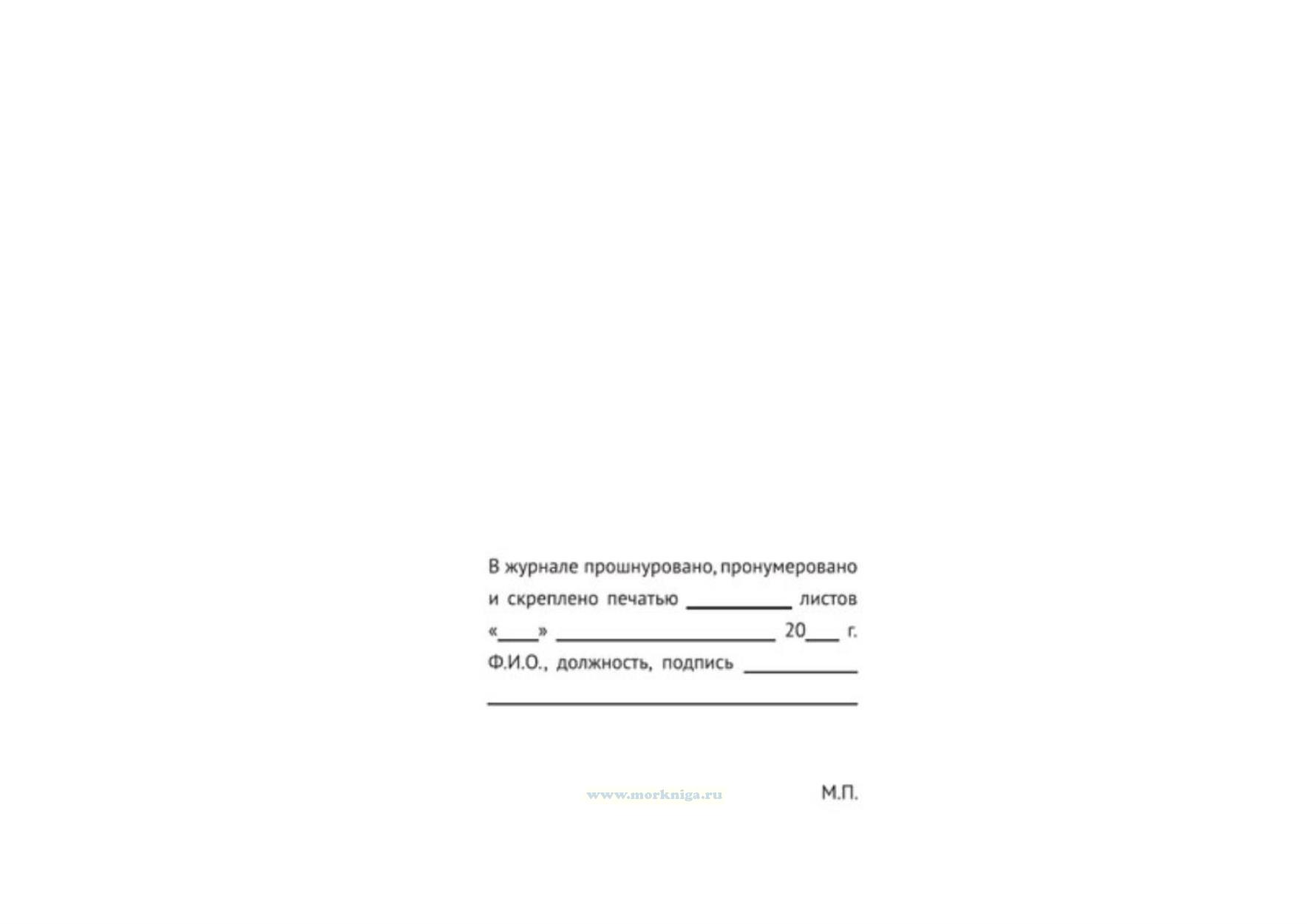

16. По окончании работы земснаряда на данном объекте командир земснаряда должен сдать в район водных путей и судоходства (гидросооружений) следующие документы:
- наряд-задание, утвержденное прорабом, содержащее сведения о выполненной работе по форме ПП-10 (2011 г);
- акт о сдаче прорези по форме ПП-9;
- план участка реки (акватории) с нанесенными контурами разработанной прорези и отвала грунта;
- укрупненный план или план, по которому производился подсчет объема грунта на прорези.
17. Месячный объем дноуглубительных работ в нормо-кубометро-часах определяется суммированием объемов работ по заданиям на выполнение землечерпательных и профилактических работ, а также на буксировки длительностью более суток.
Если задание выдано на работу или буксировку, переходящую на следующий месяц, объем выполненной в отчетном месяце части работы принимается пропорционально объему извлеченного грунта или пройденному расстоянию.

Здесь Вы можете оставить свой отзыв

Чтобы оставить отзыв на товар Вам необходимо войти или зарегистрироваться
